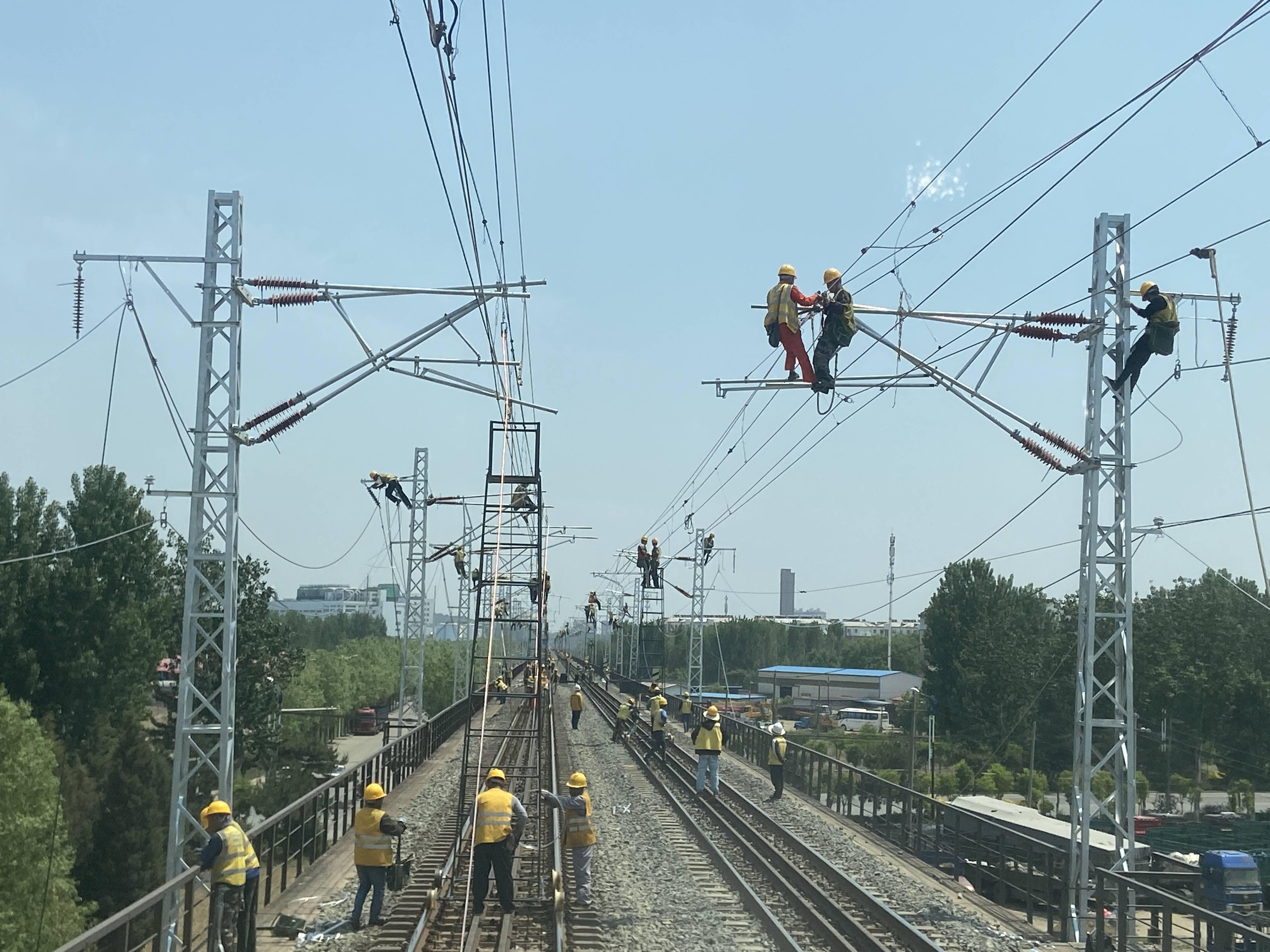

中铁五局电务城通公司津山线电气化改造工程项目部充分利用“集中修”时间,在4月12日至5月21日的38个有效天窗日内,精心组织2个作业队共451人,6组轨道作业车入场,在涉及4站5区间的管段上分6个作业面同步进行施工,安全优质完成了更换正馈线53个锚段84.25条公里、保护线50个锚段81.21条公里、承力索94个锚段112.91条公里、接触线94个锚段112.91条公里、供电线7.2条公里、接触网碗臂安装320组,拆除硬横梁70组、拆除旧支柱及钢柱568根及其相应配套工程。
为确保此次“集中修”施工顺利完成,项目部充分发扬“开路先锋”精神,积极采取各项管控措施:一是优化施组设计,多次组织召开方案研讨会,从施工组织、人力、机具投入、天窗需求计划等方面对施工方案进行了精准细化,制定了科学可行的施工方案,将工作量细化到每个天窗,将每个环节落实到作业人员;二是加强施工组织,项目部成立“集中修”专项施工领导小组,提前组织技术力量对施工现场进行认真调查、测量、计算和材料预制,积极与配合单位联系、与业主、监理等单位对“集中修”方案进行研究探讨,确保“集中修”施工组织各项工作节点能够得到有效落实;三是严把安全质量,积极配合唐山供电段技术人员及监理单位负责人多次到现场对施工重点卡控内容进行核查,组织对施工现场危险源进行辨识,对全体施工人员进行技术培训及安全交底,对关键岗位人员的安全职责进行签认并压实;四是加强疫情管控,项目部建立社区联系机制,及时掌握地方政府疫情防控要求,备足防疫物资,施工驻地实行封闭管控,定期进行全员核酸检测,对进入项目施工人员实行48小时核酸检测制度,同时每天对员工进行体温测量并对驻地进行消杀,为施工生产顺利推进筑起了一道疫情防控长城;五是党建群团融入施工生产,项目党支部坚持“一切工作到项目”的管理思路,充分发挥党员先锋岗、工人先锋号、青年突击队在施工生产中的积极作用,组织开展慰问活动,切实帮助解决施工过程中存在的具体困难,提供了坚强有力的组织保障。
此次中铁五局电务城通公司津山线电气化改造项目主体工程全部完工对提升津山线铁路运营质量起着积极作用,为实现项目区域化滚动发展奠定了坚实基础。(蒋莉萍 王中天 颜强 郑安全)
